在新疆昌吉回族自治州呼图壁县的金色沙海之上,一块块光伏板如鳞片般次第铺展,成为一道亮丽的“蓝色”风景线。
经过建设者们连续数月的昼夜奋战,甘肃一建新能源公司承建的新疆呼图壁县电力源网荷储一体化项目各分部分项工作优质高效推进,奏响绿色能源发展的崭新乐章。
走进项目,首先映入眼帘的是一排排整齐的光伏组件矩阵。在这里,千余名安装工人分工明确,干劲十足,有序对光伏支架进行螺栓紧固,确保每一个连接件的力矩都符合要求,能经得起时间与风沙的考验。
截至目前,光伏场区所有设备材料已全部到货,现场施工已达高峰期,预计很快将实现全容量并网。
电气施工队伍也在忙碌地筹备着各项施工任务。电缆沟开挖、电缆敷设、接地施工、设备安装,整个施工过程正有条不紊地进行。他们严格把控每一道工序,确保电流在每个设备间顺畅流转。

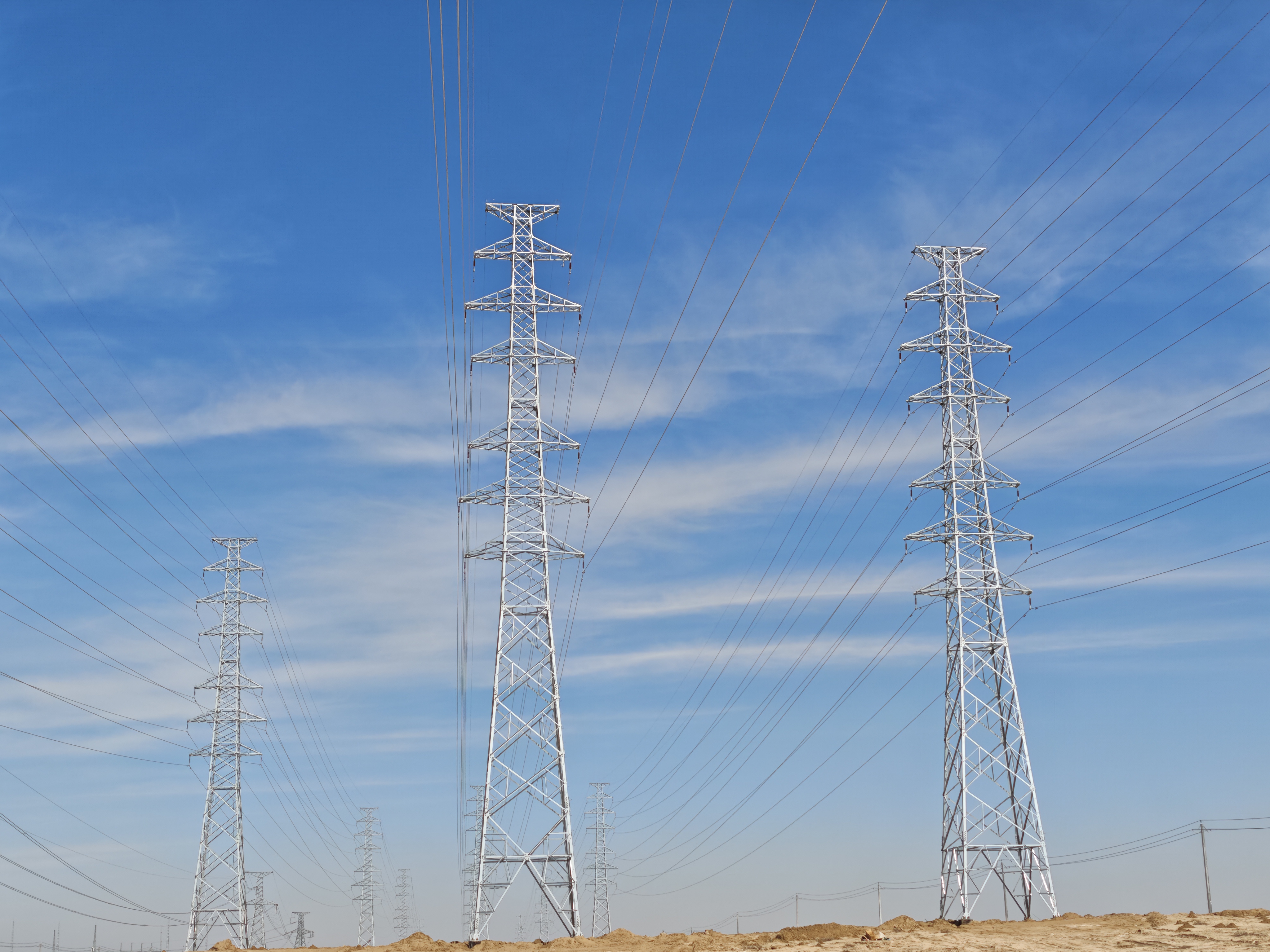

抬眼望去,一根根杆塔如钢铁卫士般矗立在广袤的戈壁滩上,那是该项目35kV架空集电线路,是将分散电能输送至发电母线的交流输电线路,是电力输送系统中的关键组成部分。
建设过程中,项目团队把安全质量管理贯穿始终,时时监测天气变化,精准把握风沙动态,合理安排施工时间,严格把控材料进场检验,全力推进项目建设。
目前,杆塔组立工作已全部完成,主体线路铺设完成90%,正在进行附件及金具的安装,为线路全面竣工做最后的冲刺。
再看那一个个排列整齐的“方盒子”,那可是真正的“黑科技”——光伏储能系统,光伏电池板产生的电能将被储存在这里,确保在电网不稳定或断电时能够提供持续电力供应,是整个供电系统的“稳压器”。
现场机器轰鸣,施工人员穿梭忙碌,呈现出一片热火朝天的大干景象。
项目负责人介绍,目前,储能站电池舱与PCS舱基础施工完美收官,60个电池舱基础和15个PCS舱基础全部完成浇筑和安装,站用变基础也已浇筑完成,3#、4#避雷针基础浇筑、回填及接地焊接工作也先后圆满结束,项目核心设备成功就位。同时,建筑主体施工及配套设施建设也正在稳步推进中。
光伏升压站作为连接光伏电站与电网的关键枢纽,光伏站产生的电能将在这里进行升压处理,并输送到电网中,是光伏发电系统的核心组成部分。
项目团队积极响应“升压站共享”模式,通过技术创新、优化管理、强化协同,通过采用模块化建设模式,场外电缆沟提前预制,现场拼装,大幅缩短工期,确保光伏电站按期并网发电。
截至目前,光伏升压站主变压器、SVG设备、二次仓、35KV配电室开关柜等核心设备已安装到位;35KV共箱母线桥架、支柱绝缘子及铜排安装完成;避雷器基础已全部浇筑并回填完成;主变附件等设备附件在各参建单位的助力下已全部安装到位。
该项目位于新疆呼图壁县五工台镇,项目总投资11亿元,总占地面积约1.1万亩,项目总装机容量300MW,配置储能容量75MW/300MWh,与华电共同建设220kV光伏升压站1座,主要设备及建设内容包括550Wp单晶硅双面双玻组件近69万块。
项目建成后预计每年可提供电量57012.50亿kWh,年均节约标准煤约12.51万吨,每年可减少CO²排放量约23.17万吨,减排SO²约65.62吨,减排氮氧化合物约73.42吨, 为助力“双碳”目标,助推绿色能源高质量发展,助力区域经济、社会、环境协调发展都具有显著效益。
“绿”能澎湃,蓄势待发。目前项目建设已进入关键阶段。全体建设者将继续保持高昂斗志,向着项目全面竣工的目标奋勇前进,为项目顺利实现全容量并网贡献力量,在金色沙海上描绘绿色发展的壮美画卷。
