【新能源公司报道】协同校验绿色动能 护航投产收官之战

时间:2026-01-21 16:25 浏览次数:

协同校验绿色动能 护航投产收官之战

2026年1月20日,新疆呼图壁县五工台镇光伏产业园区内,由中电呼图壁新能源有限公司、山西联能建设工程项目管理有限公司及甘肃第一建设集团有限责任公司新能源公司联合召开的新疆呼图壁县电力源网荷储一体化项目预验收启动会顺利举行,标志着昌吉州重点新能源项目正式迈入竣工投产前的关键校验阶段。三方参建单位代表、技术专家及项目管理人员齐聚现场,共同部署预验收全流程工作,以严苛标准筑牢项目质量防线,确保工程圆满收官。



作为呼图壁县5GW光伏基地2024年首批投产项目,该项目占地面积约1.1万亩,总装机容量300MW,配置75MW/300MWh储能系统,通过与华电共建220kV光伏升压站,实现绿色电能的高效汇集与输送。自开工以来,项目部人员克服冬季严寒、风沙侵袭、设备长途运输等多重挑战,高峰期组织1300余名施工人员同步作业,仅用5个月完成主体工程建设,先后实现全容量并网、稳定试运行及消防专项验收等关键节点突破,为预验收工作奠定坚实基础 。

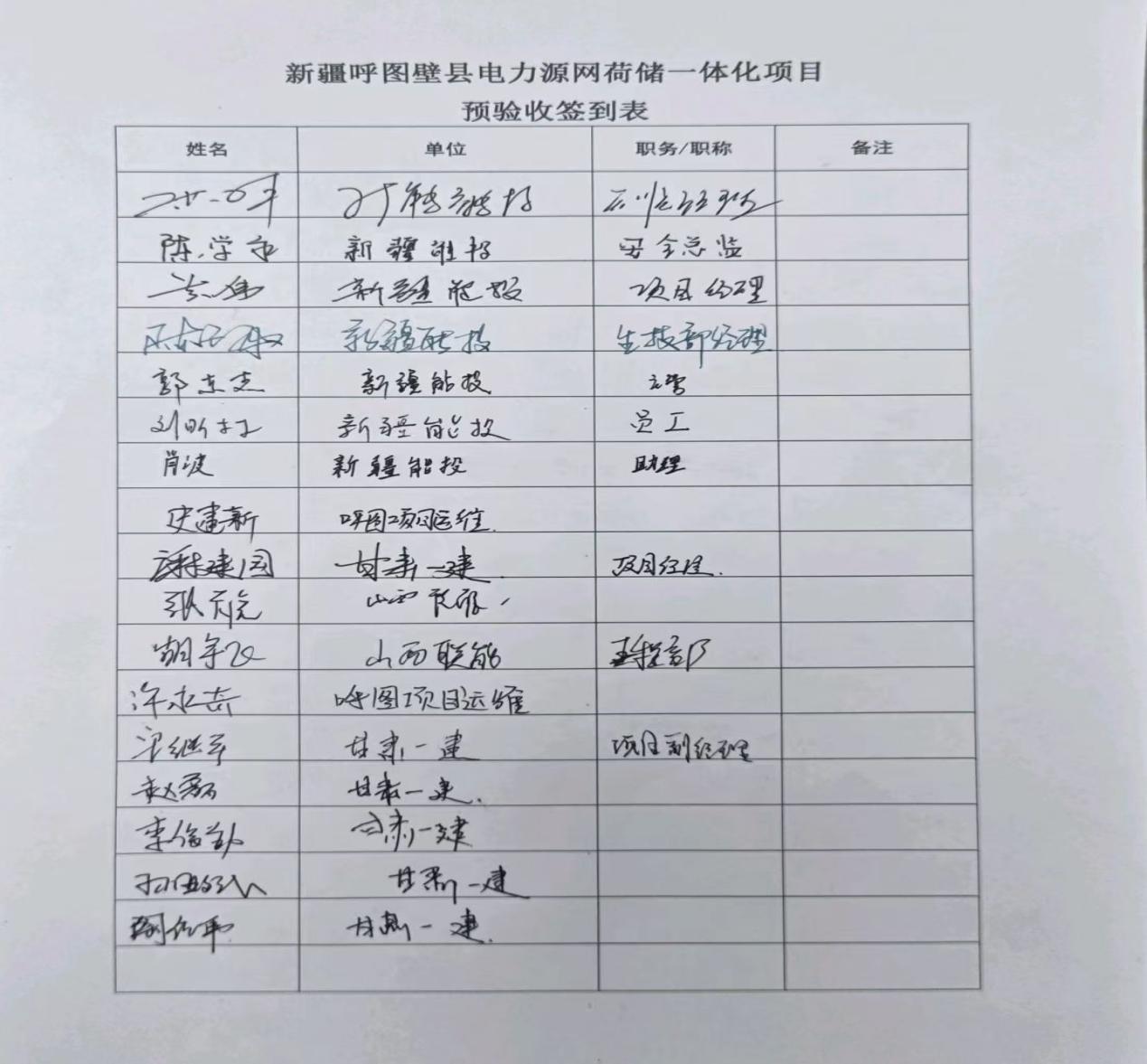

在预验收启动会上,建设单位中电呼图壁新能源有限公司项目经理黄伟明确了验收核心目标:“预验收是对项目建设成果的全面体检,更是保障正式投产万无一失的关键环节。三方联动,聚焦技术指标、安全性能、环保达标三大核心,逐项核查、不留死角,确保项目达到设计标准与并网要求。”会上,三方共同审议通过了《预验收工作方案》,明确划分责任分工:建设单位牵头统筹协调,同步对接电网、环保等主管部门;监理单位严格履行监督职责,依据施工规范与合同约定开展全过程核查;施工单位组建专项整改小组,对验收中发现的问题立行立改,确保闭环管理。

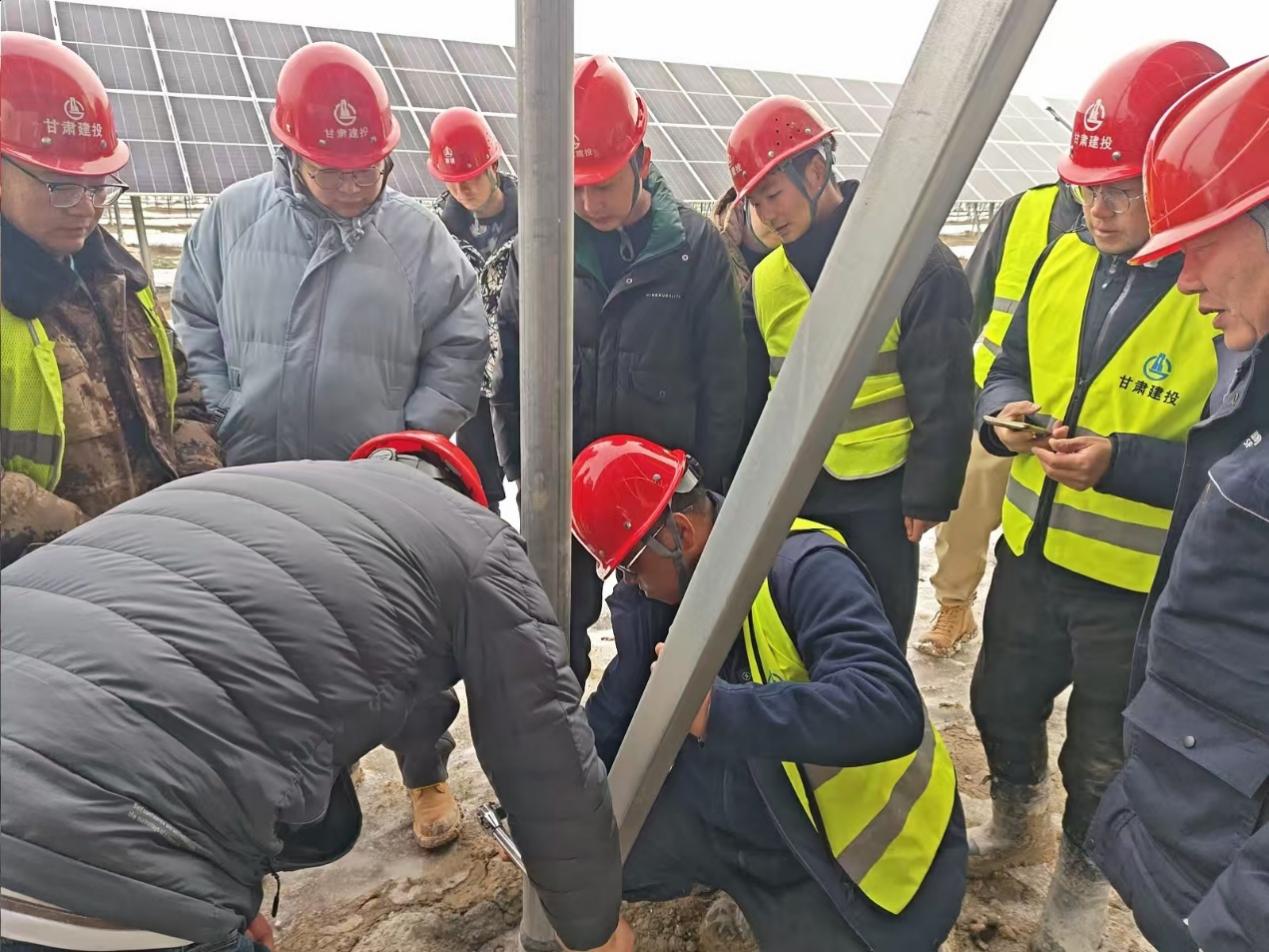

启动会后,预验收工作组随即深入项目现场,展开全方位精细化核查。验收人员通过专业设备检测组件安装力矩、倾角精度及发电效率,重点校验支架抗风设计与风沙防护措施的有效性;在储能站区域,60个电池舱与15个PCS舱排列有序,对电池储能系统的充放电性能、防火分区划分、自动灭火装置运行状态进行逐项测试,确认其作为电网“稳压器”的可靠性;35kV架空集电线路,验收组沿线路核查杆塔组立质量、电缆敷设工艺及附件金具安装精度,确保电力输送通道安全畅通,光伏升压站内,目前升压站各项设备运行指标均优于设计标准,为预验收顺利推进提供了有力支撑。



截至目前,预验收工作已完成光伏场区、储能站、集电线路等核心区域的首轮核查,各项关键技术指标总体达标,针对部分细节问题已形成整改清单并推进落实。该项目的顺利推进,不仅是国家“双碳”战略在新疆区域的生动实践,更将为呼图壁县优化能源结构、推动绿色低碳转型注入强劲动力。

供稿人:陶佳伟)
